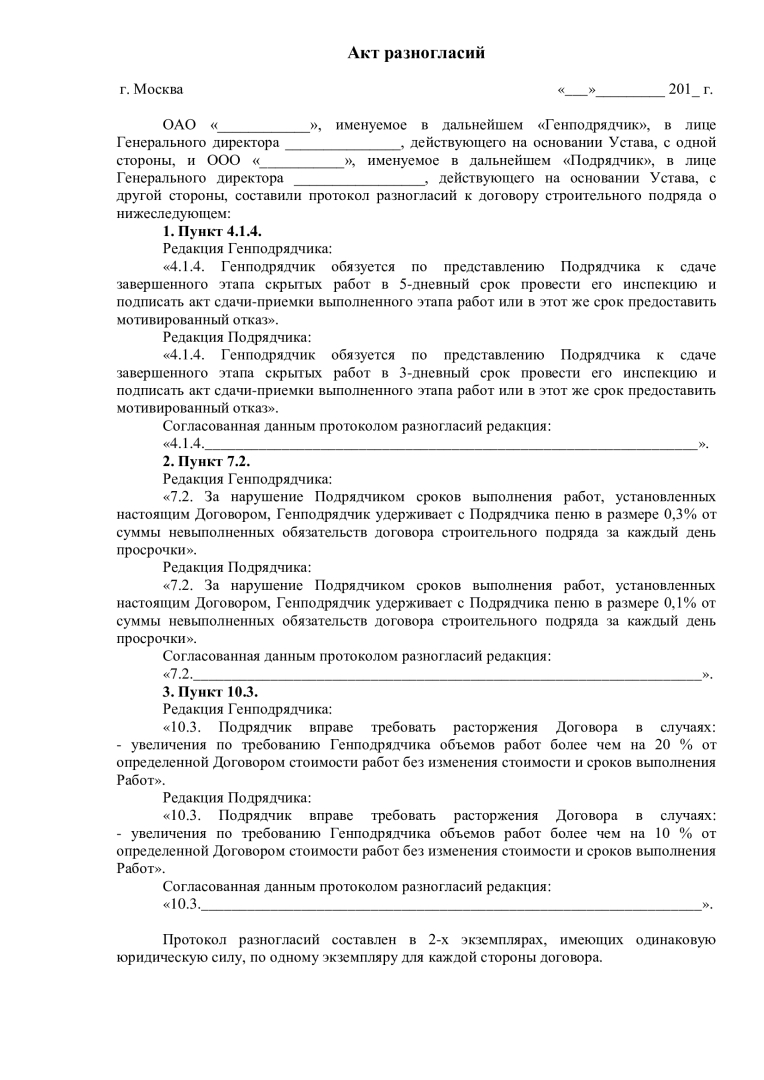

Акт разногласий

4 дочитывания
0 комментариев
Эта публикация уже заработала 0,25 рублей за дочитывания
Зарабатывать

г. Москва«____»

______________ 20__ г.

ОАО «____________», именуемое в дальнейшем «Генподрядчик», в лице Генерального директора _______________, действующего на основании Устава, с одной стороны, и ООО «___________», именуемое в дальнейшем «Подрядчик», в лице Генерального директора _________________, действующего на основании Устава, с другой стороны, составили протокол разногласий к договору строительного подряда о нижеследующем:

1. Пункт 4.1.4.

Редакция Генподрядчика:

«4.1.4. Генподрядчик обязуется по представлению Подрядчика к сдаче завершенного этапа скрытых работ в 5-дневный срок провести его инспекцию и подписать акт сдачи-приемки выполненного этапа работ или в этот же срок предоставить мотивированный отказ».

Редакция Подрядчика:

«4.1.4. Генподрядчик обязуется по представлению Подрядчика к сдаче завершенного этапа скрытых работ в 3-дневный срок провести его инспекцию и подписать акт сдачи-приемки выполненного этапа работ или в этот же срок предоставить мотивированный отказ».

Согласованная данным протоколом разногласий редакция:

«4.1.4.______________________________».

2. Пункт 7.2.

Редакция Генподрядчика:

«7.2. За нарушение Подрядчиком сроков выполнения работ, установленных настоящим Договором, Генподрядчик удерживает с Подрядчика пеню в размере 0,3% от суммы невыполненных обязательств договора строительного подряда за каждый день просрочки».

Редакция Подрядчика:

«7.2. За нарушение Подрядчиком сроков выполнения работ, установленных настоящим Договором, Генподрядчик удерживает с Подрядчика пеню в размере 0,1% от суммы невыполненных обязательств договора строительного подряда за каждый день просрочки».

Согласованная данным протоколом разногласий редакция:

«7.2.______________________________».

3. Пункт 10.3.

Редакция Генподрядчика:

«10.3. Подрядчик вправе требовать расторжения Договора в случаях:

-увеличения по требованию Генподрядчика объемов работ более чем на 20 % от определенной Договором стоимости работ без изменения стоимости и сроков выполнения Работ». Редакция Подрядчика:

«10.3. Подрядчик вправе требовать расторжения Договора в случаях:

-увеличения по требованию Генподрядчика объемов работ более чем на 10 % от определенной Договором стоимости работ без изменения стоимости и сроков выполнения Работ». Согласованная данным протоколом разногласий редакция:

«10.3.______________________________».

Протокол разногласий составлен в 2-х экземплярах, имеющих одинаковую юридическую силу, по одному экземпляру для каждой стороны договора.

Данный протокол разногласий является неотъемлемой частью договора строительного подряда № __ от «__»______20__ года. Все иные изменения и дополнения к указанному договору будут считаться действительными, если они оформлены в письменном виде и подписаны надлежащими уполномоченными представителями сторон.

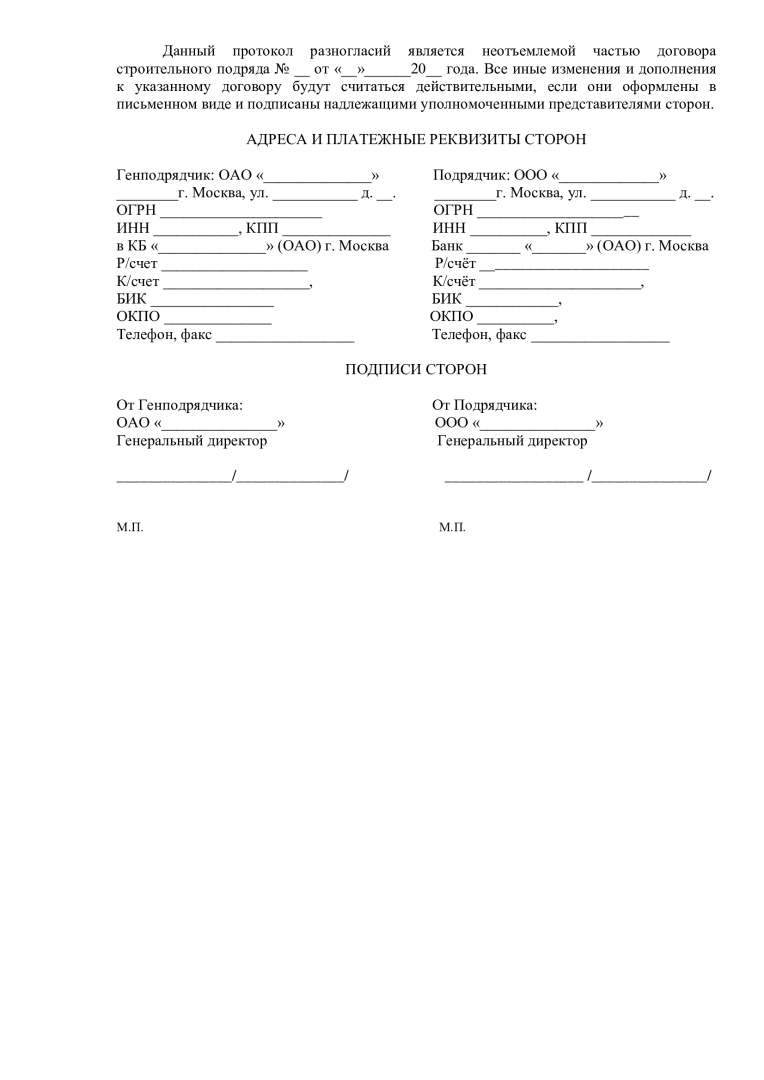

АДРЕСА И ПЛАТЕЖНЫЕ РЕКВИЗИТЫ СТОРОН

Генподрядчик: ОАО «______________»

________г. Москва, ул. ___________ д. __.

ОГРН _____________________

ИНН ___________, КПП ______________

Р/счет ___________________

К/счет ___________________,

БИК ________________

ОКПО ______________

Телефон, факс __________________

Генподрядчик: ОАО «______________»

________г. Москва, ул. ___________ д. __.

ОГРН _____________________

ИНН ___________, КПП ______________

Р/счет ___________________

К/счет ___________________,

БИК ________________

ОКПО ______________

Телефон, факс __________________

ПОДПИСИ СТОРОН

От Генподрядчика:

ОАО «_______________»

Генеральный директор

_______________/______________/

М.П.

От Подрядчика:

ООО «_______________»

Генеральный директор

_______________/______________/

М.П.

Ссылка на образец акта разногласий: Подробнее ➤

адвокат по гражданским делам Подробнее ➤

Акт разногласий

Акт разногласий

Понравилась публикация?
7 / 0
нет
0 / 0
Подписаться
Донаты ₽

С днем юриста!!!!

Коллеги, поздравляю с профессиональным праздником всех, кто отличается право от закона, ложь от процессуальной позиции... Юрист это не звание, не образование, юрист- это призвание.

Всё очень просто! Мужчина рассказал, как «победить» ЖКХ с помощью нейросети. Срочно перенимаем опыт!

Ну наконец-то, нашумевший Искусственный Интеллект и прочие нейросети начинают приносить реальную пользу простым людям. Самое интересное, что первые победы состоялись в борьбе с таким монстром грабежа и разрухи,...
01:09
Поделитесь этим видео

Как проверить арендатора?

Чек‑лист проверки потенциального арендатора (долгосрочная аренда, семья) Паспорт РФ (или иной документ, удостоверяющий личность): проверить подлинность (целостность страниц, отсутствие подделок)

Больничный лист

Здравствуйте Подскажите, пожалуйста, работаю в РЖД. Заболел на долгий период ...

Как должнику сохранить ипотечное жилье

За последние 3 года растет количество дел о банкротстве, где основным запросом является сохранение ипотечной квартиры. В таких делах главным страхом и болью для доверителя является риск потерять свое жилье.

Ребёнок, рождённый после гибели отца-участника СВО, имеет право на страховые и социальные выплаты!

Житель Сочи Дмитрий Копцев погиб при исполнении обязанностей в ходе специальной военной операции на территории ДНР. Спустя несколько месяцев после его гибели у него родилась дочь - зачатая при жизни отца.
