Здравствуйте уважаемая Лиза!
В рассматриваемом случае действия застройщика являются неправомерными.
Поскольку застройщик обязан передать участнику долевого строительства объект долевого строительства не позднее срока, который предусмотрен договором и должен быть единым для участников долевого строительства в силу ст.6 Федерального закона от 30.12.2004 N 214-ФЗ "Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации".
Если дата подписания акта приема-передачи квартиры переносится, застройщик должен уведомить об этом участника долевого строительства за 2 месяца.
В этой связи возможно получить от застройщика неустойку можно двумя путями: обратиться к застройщику напрямую, а если он откажет в выплате неустойки — обратиться в суд (ст.131-132 ГПК РФ) за ее взысканием в принудительном порядке.
При необходимости можете обратиться к любому из юристов портала для содействия и защиты и подготовки правовых документов (ст.779 ГК РФ оказание юр.услуг).
Всего доброго Вам
СпроситьДополню.
Поэтому нужно направить досудебную претензию застройщику (п.2 ст.132 ГПК РФ).
В противном случае Вы вправе обратиться с иском в суд к застройщику о защите прав потребителей о возмещении ущерба (ст.15 ГК РФ), неустойку, прочих убытков и расходов, компенсации морального вреда (ст.151 ГК РФ), штраф, в судебном порядке (ст.131-132 ГПК РФ).
СпроситьВсё в законе - претензия - суд - если очередного моратория нет... Убытки взыскать будет сложновато - я про инфляцию...
Федеральный закон от 30.12.2004 N 214-ФЗ (ред. от 26.12.2024) "Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации"
Статья 10. Ответственность за нарушение обязательств по договору
СпроситьДобрый вечер, В описанной ситуации можно предпринять следующие шаги:
Оценить ситуацию. Важно понять, насколько серьёзно нарушен срок передачи объекта и есть ли у застройщика законные причины для задержки.
Связаться с застройщиком. Запросить объяснения относительно задержки и уточнить, было ли отправлено официальное уведомление о переносе срока и предложение о подписании дополнительного соглашения.
Изучить условия договора. Нужно убедиться, что договор защищает ваши права в случае нарушения сроков.
Направить застройщику письменную претензию. В ней следует описать ситуацию и отметить готовность принять квартиру в установленный законом срок. Претензию можно отправить письмом с описью вложения и уведомлением о вручении или вручить лично, попросив на втором экземпляре поставить отметку о принятии.
Если застройщик не удовлетворит требования добровольно, можно обратиться в суд. Для этого нужно написать исковое заявление и оплатить госпошлину, если сумма иска превышает 1 миллион рублей. В заявлении следует указать реквизиты суда, истца, ответчика, подробно описать обстоятельства дела со ссылками на нормы закона, указать и обосновать размер претензии.
Если срок передачи объекта нарушен более чем на два месяца, можно в одностороннем порядке отказаться от исполнения договора. Для этого нужно направить застройщику уведомление об одностороннем отказе от исполнения договора. В этом случае договор считается расторгнутым со дня направления уведомления.
Также, если квартира куплена в ипотеку, нужно сообщить об этом в банк. Достаточно написать заявление о продлении сроков и приложить документы, подтверждающие нарушение сроков сдачи дома застройщиком
СпроситьЗдравствуйте
Ждать 60 дней предусмотрено , если вы согласны на переделку
Или вы вправе расторгнуть договор и взыскать деньги и понесенный ущерб
В соответствии с п.5 ст.8 Федерального закона от 30.12.2004 N 214-ФЗ (ред. от 26.12.2024) "Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации" Участник долевого строительства до подписания передаточного акта или иного документа о передаче объекта долевого строительства вправе потребовать от застройщика составления акта, в котором указывается несоответствие объекта долевого строительства требованиям, указанным в части 1 статьи 7 настоящего Федерального закона, и отказаться от подписания передаточного акта или иного документа о передаче объекта долевого строительства до исполнения застройщиком обязанностей, предусмотренных частью 2 статьи 7 настоящего Федерального закона.
Застройщик по истечении двух месяцев со дня, предусмотренного договором для передачи объекта долевого строительства участнику долевого строительства, вправе составить односторонний акт или иной документ о передаче объекта долевого строительства (за исключением случая досрочной передачи объекта долевого строительства, указанного в части 3 настоящей статьи
СпроситьПо закону для участников долевого строительства есть разные гарантии, а одна из основных — право получить неустойку, когда застройщик нарушает свою часть договора.
Перед судебной тяжбой нужно направить застройщику претензию — будь то выплата неустойки согласно договору, устранение недостатков квартиры, гарантийный ремонт и так далее. Возможно, застройщик пойдет на мировое соглашение и урегулирует вопрос в досудебном порядке.
Направить претензию лучше ценным письмом с описью вложений и уведомлением. Другой вариант — вручить лично в приемной застройщика, но убедиться, чтобы вам выдали копию принятой претензии, на которой указана дата и подпись сотрудника, принявшего документ.
Как рассчитать неустойку за просрочку сдачи квартиры. Размер неустойки установлен законом — 1/150 от ключевой ставки за каждый день просрочки исполнения обязательства.

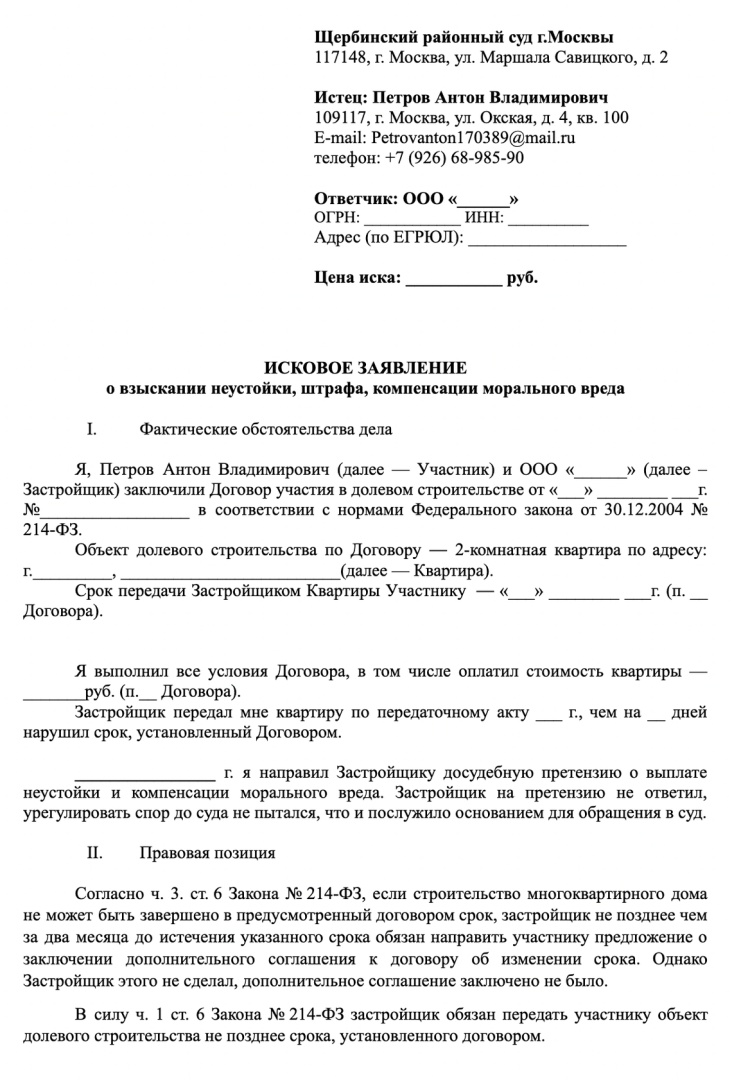

Образец искового заявления для суда прилагаю.
Здравствуйте, Лиза! В любом случае имеет место нарушение сроков договора (ст.4, 6 Федерального закона от 30 декабря 2004 г. N 214-ФЗ "Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации"), и дополнительного соглашения к нему, насколько понял, никто не заключал (ст.450-453 ГК РФ). А следовательно Вы вправе не соглашаться на 60-дневный срок, а предъявить претензию и в случае отказа в ее удовлетворении подать исковое заявление в суд в порядке, предусмотренном статьями 131-132 ГПК РФ, но это будет еще дольше, т.к. суды у нас быстро по таким делам не проходят.
С 1 января 2025 года также не сможете взыскать неустойку, т.к. с 22 марта по 31 декабря 2024 года не взыскивалась ранее неустойка за просрочку сдачи квартир по договору долевого участия, в том числе за недоделки застройщика, согласно постановлению Правительства Российской Федерации от 18 марта 2024 г. N 326 "Об установлении особенностей применения неустойки (штрафа, пени), иных финансовых санкций, а также других мер ответственности за неисполнение или ненадлежащее исполнение обязательств по договорам участия в долевом строительстве, установленных законодательством о долевом строительстве", но с 1 января 2025 года этот срок продлили до 30 июня 2025 года включительно.
СпроситьДобрый день. Застройщик действует в рамках закона.
ПРАВИТЕЛЬСТВО РОССИЙСКОЙ ФЕДЕРАЦИИ
ПОСТАНОВЛЕНИЕ
от 29 декабря 2023 г. N 2380
ОБ УСТАНОВЛЕНИИ
ОСОБЕННОСТЕЙ ПЕРЕДАЧИ ОБЪЕКТА ДОЛЕВОГО СТРОИТЕЛЬСТВА
УЧАСТНИКУ ДОЛЕВОГО СТРОИТЕЛЬСТВА
Список изменяющих документов
(в ред. Постановления Правительства РФ от 26.12.2024 N 1917)
В соответствии со статьей 18 Федерального закона от 8 марта 2022 г. N 46-ФЗ "О внесении изменений в отдельные законодательные акты Российской Федерации" Правительство Российской Федерации постановляет:
1. Установить следующие особенности передачи объекта долевого строительства участнику долевого строительства в период со дня вступления в силу настоящего постановления по 31 декабря 2025 г. включительно:
(в ред. Постановления Правительства РФ от 26.12.2024 N 1917)
а) срок передачи объекта долевого строительства застройщиком и принятия его участником долевого строительства по соглашению сторон может быть изменен в отдельности от других объектов долевого строительства, входящих в состав того же многоквартирного дома и (или) иного объекта недвижимости, но не ранее чем после получения в установленном порядке разрешения на ввод в эксплуатацию многоквартирного дома и (или) иного объекта недвижимости и без внесения изменений в проектную декларацию;
б) сообщение о завершении строительства (создания) многоквартирного дома и (или) иного объекта недвижимости в соответствии с договором участия в долевом строительстве (далее - договор) и о готовности объекта долевого строительства к передаче, предложение о внесении изменений в договор в части сведений о сроке передачи застройщиком объекта долевого строительства и его принятия участником долевого строительства, составленные в форме электронного документа, подписанного усиленной квалифицированной электронной подписью лица, уполномоченного действовать от имени застройщика, могут быть направлены участнику долевого строительства по адресу электронной почты, указанному в договоре, либо иным способом, указанным в договоре;
в) передача объекта долевого строительства застройщиком и принятие его участником долевого строительства осуществляются по передаточному акту или иному документу о передаче объекта долевого строительства, подписываемому участником долевого строительства и застройщиком с учетом следующих особенностей:
при обнаружении существенных нарушений требований к качеству объекта долевого строительства участник долевого строительства и застройщик до подписания передаточного акта или иного документа о передаче объекта долевого строительства обеспечивают составление акта осмотра в соответствии с подпунктом "л" настоящего пункта с участием лица, обладающего специальными познаниями и необходимой квалификацией в соответствии с подпунктом "к" настоящего пункта (далее - специалист), отношения по оплате услуг которого регулируются в соответствии с подпунктом "м" настоящего пункта;
при отсутствии существенных нарушений требований к качеству объекта долевого строительства застройщик и участник долевого строительства указывают в передаточном акте или ином документе о передаче объекта долевого строительства перечень недостатков (дефектов) (далее - недостатки), подлежащих безвозмездному устранению застройщиком. При наличии разногласий относительно указанного перечня он определяется согласно акту осмотра, составленному с участием специалиста в соответствии с подпунктом "л" настоящего пункта;
г) при обнаружении существенных нарушений требований к качеству объекта долевого строительства, подтвержденных актом осмотра, составленным с участием специалиста в соответствии с подпунктом "л" настоящего пункта, участник долевого строительства вправе отказаться от подписания передаточного акта или иного документа о передаче объекта долевого строительства и предъявить требование о безвозмездном устранении выявленных недостатков в соответствии с подпунктом "д" настоящего пункта либо отказаться от подписания передаточного акта или иного документа о передаче объекта долевого строительства и исполнения договора и предъявить требования к застройщику о возврате денежных средств и уплате процентов в соответствии с частью 2 статьи 9 Федерального закона "Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации";
д) при выявлении отступлений от условий договора и (или) указанных в части 1 статьи 7 Федерального закона "Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации" обязательных требований, приведших к ухудшению качества объекта долевого строительства, или иных недостатков, которые делают его непригодным для предусмотренного договором использования (далее - установленные требования к качеству объекта долевого строительства), участник долевого строительства обращается к застройщику с требованием о безвозмездном устранении выявленных недостатков, если иное не установлено настоящим постановлением;
е) застройщик удовлетворяет требование о безвозмездном устранении выявленных недостатков в срок не более 60 календарных дней со дня подписания передаточного акта или иного документа о передаче объекта долевого строительства, а в случае обнаружения существенных нарушений требований к качеству объекта долевого строительства - в срок не более 60 календарных дней со дня составления в соответствии с подпунктом "л" настоящего пункта акта осмотра с участием специалиста;
ж) в случае отказа застройщика удовлетворить требование о безвозмездном устранении выявленных недостатков или неудовлетворении его в срок, установленный в подпункте "е" настоящего пункта, участник долевого строительства предъявляет иск в суд либо обращается к застройщику по своему выбору с требованием о соразмерном уменьшении цены договора или возмещении расходов участника долевого строительства на устранение недостатков;
з) требования о соразмерном уменьшении цены договора или возмещении расходов участника долевого строительства на устранение недостатков подлежат удовлетворению застройщиком в течение 10 рабочих дней со дня их предъявления участником долевого строительства;
и) в случае отказа застройщика в удовлетворении требования о соразмерном уменьшении цены договора или возмещении расходов участника долевого строительства на устранение недостатков во внесудебном порядке полностью или частично либо в случае неудовлетворения полностью или частично указанных требований в срок, установленный в подпункте "з" настоящего пункта, участник долевого строительства имеет право предъявить иск в суд;
к) под лицом, обладающим специальными познаниями и необходимой квалификацией, в целях настоящего постановления понимается специалист по организации архитектурно-строительного проектирования и (или) строительства, квалификация которого подтверждена сведениями о внесении в национальный реестр специалистов в области инженерных изысканий и архитектурно-строительного проектирования и (или) в национальный реестр специалистов в области строительства и который осуществляет трудовые функции на основании трудового договора, заключенного с индивидуальным предпринимателем или юридическим лицом, которые являются членами саморегулируемой организации, основанной на членстве лиц, осуществляющей подготовку проектной документации, и соответствуют требованиям главы 6.1 Градостроительного кодекса Российской Федерации;
л) техническое обследование объекта долевого строительства обеспечивается методами визуального и инструментального обследования (далее - осмотр) и осуществляется в следующем порядке:
специалист, участвующий в проведении осмотра, определяется по соглашению с участником долевого строительства;
дата проведения осмотра с участием специалиста согласовывается участником долевого строительства и застройщиком в течение 5 рабочих дней со дня возникновения разногласий относительно перечня недостатков объекта долевого строительства, но не ранее чем через 3 рабочих дня после дня ее согласования;
участник долевого строительства и застройщик обеспечивают свое присутствие и (или) присутствие уполномоченных представителей по месту нахождения объекта долевого строительства в согласованное время для участия в проведении осмотра;
не позднее 3 рабочих дней со дня проведения осмотра специалистом участник долевого строительства направляет застройщику акт осмотра, составляемый в произвольной форме и включающий в том числе дату осмотра, фамилию, имя и отчество (при наличии) специалиста, сведения о его квалификации и информацию специалиста о наличии или отсутствии нарушений установленных требований к качеству объекта долевого строительства;
м) если иное не предусмотрено соглашением между застройщиком и участником долевого строительства, застройщик возмещает участнику долевого строительства расходы по оплате услуг специалиста в случае, если специалист согласно акту осмотра подтвердил наличие нарушений установленных требований к качеству объекта долевого строительства;
н) при непредоставлении участником долевого строительства застройщику (его работникам, подрядчикам) доступа на объект долевого строительства для устранения выявленных недостатков или для составления акта осмотра участник долевого строительства не вправе обращаться с требованием о безвозмездном устранении выявленных недостатков, о соразмерном уменьшении цены договора или о возмещении своих расходов на устранение недостатков.
В случае уклонения участника долевого строительства от осмотра до подписания передаточного акта или иного документа о передаче объекта долевого строительства застройщик вправе по истечении одного месяца со дня, предусмотренного договором для передачи объекта долевого строительства участнику долевого строительства, составить односторонний акт или иной документ о передаче объекта долевого строительства.
2. Установить, что к отношениям, связанным с передачей объекта долевого строительства участнику долевого строительства по договору, заключенному гражданином - участником долевого строительства исключительно для личных, семейных, домашних и иных нужд, не связанных с осуществлением предпринимательской деятельности, применяются исключительно положения Федерального закона "Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации" с учетом особенностей, установленных настоящим постановлением.
3. Настоящее постановление вступает в силу со дня его официального опубликования.
Председатель Правительства
Российской Федерации
М.МИШУСТИН
Правительство дополнило и продлило до конца июня 2025 года меры поддержки застройщиков по ДДУ в части невключения отдельных периодов в расчет неустоек и иных мер ответственности.
ПРАВИТЕЛЬСТВО РОССИЙСКОЙ ФЕДЕРАЦИИ
ПОСТАНОВЛЕНИЕ
от 26 декабря 2024 г. N 1916
О ВНЕСЕНИИ ИЗМЕНЕНИЙ
В ПОСТАНОВЛЕНИЕ ПРАВИТЕЛЬСТВА РОССИЙСКОЙ ФЕДЕРАЦИИ
ОТ 18 МАРТА 2024 Г. N 326
Правительство Российской Федерации постановляет:
1. Утвердить прилагаемые изменения, которые вносятся в постановление Правительства Российской Федерации от 18 марта 2024 г. N 326 "Об установлении особенностей применения неустойки (штрафа, пени), иных финансовых санкций, а также других мер ответственности за неисполнение или ненадлежащее исполнение обязательств по договорам участия в долевом строительстве, установленных законодательством о долевом строительстве" (Собрание законодательства Российской Федерации, 2024, N 13, ст. 1797).
2. Настоящее постановление вступает в силу с 1 января 2025 г.
Председатель Правительства
Российской Федерации
М.МИШУСТИН
Утверждены
постановлением Правительства
Российской Федерации
от 26 декабря 2024 г. N 1916
ИЗМЕНЕНИЯ,
КОТОРЫЕ ВНОСЯТСЯ В ПОСТАНОВЛЕНИЕ ПРАВИТЕЛЬСТВА РОССИЙСКОЙ
ФЕДЕРАЦИИ ОТ 18 МАРТА 2024 Г. N 326
1. В пункте 1:
а) в абзаце втором слова "31 декабря 2024 г." заменить словами "30 июня 2025 г.";
б) после абзаца второго дополнить абзацами следующего содержания:
"в период начисления неустойки (пени) по договорам участия в долевом строительстве, предусмотренной частью 2.1 статьи 6 Федерального закона "Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации", не включается период, исчисляемый с 1 января 2025 г. до 30 июня 2025 г. включительно;
неустойка (штраф, пени), подлежащая с учетом части 8 статьи 7 и части 3 статьи 10 Федерального закона "Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации" уплате гражданину - участнику долевого строительства за неисполнение или ненадлежащее исполнение обязательств по договорам участия в долевом строительстве, заключенным исключительно для личных, семейных, домашних и иных нужд, не связанных с осуществлением предпринимательской деятельности, не начисляется за период с 1 января 2025 г. до 30 июня 2025 г. включительно;
при определении размера подлежащих в соответствии с частью 2 статьи 7 Федерального закона "Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации" возмещению застройщиком участнику долевого строительства убытков, относящихся к соразмерному уменьшению цены договора участия в долевом строительстве, возмещению расходов участника долевого строительства на устранение недостатков (дефектов) объекта долевого строительства, не учитываются убытки, причиненные в период с 1 января 2025 г. до 30 июня 2025 г. включительно, за исключением фактически понесенных участником долевого строительства расходов на устранение недостатков (дефектов) объекта долевого строительства;
при определении размера убытков, предусмотренных частью 1 статьи 10 Федерального закона "Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации", за исключением убытков, предусмотренных абзацем пятым настоящего пункта, не учитываются убытки, причиненные в период с 1 января 2025 г. до 30 июня 2025 г. включительно;";
С 01.01.2025 до 30.06.2025 включительно не начисляется штраф, подлежащий уплате по ч. 3 ст. 10. О порядке уплаты штрафа по требованиям, предъявленным застройщику см. Постановление Правительства РФ от 18.03.2024 N 326.
Стоит ли "овчинка выделки"?
По недостаткам если они будут исправлены ненадлежаще "побиться" можно.
